第08章 交付、验收与质量控制
本章导读
本章处理翻模项目“最后一百米”的问题:成果怎么交、什么算合格、争起来怎么办。它先给出一份可直接作为合同附件使用的交付物清单,把模型、数据、文档、合规与环境五类成果逐项写明格式与验收要点;再把“精度不够”“属性不全”这类主观争执换算成构件覆盖率、几何偏差、属性完整率等六类可量化指标;随后按“机器查规则、人查判断”两层设计质检流程,交代从每日自检到交付前终检的节奏;接着用风险矩阵定位资源该往哪投,并从深圳市 BIM 技术服务合同示范文本中摘出五类直接决定回款与知识产权的条款。它承接第 07 章的产线组织,既可作为招标文件的验收附件框架,也可当作服务商内部的质量手册使用。
学习目标
读完本章,你应当能够:
- 列出五类十项交付物,说明每一项的格式与验收要点,并指出“合规成果”缺失时验收会卡在哪一步;
- 用六类可量化指标改写合同里的模糊表述,为构件覆盖率、属性完整率、命名合规率等写出阈值与抽检方式;
- 区分质检中可由规则判定与必须人工判断的环节,排出“每日自检—每周交叉检查—里程碑复核—交付前终检”的节奏;
- 对照六类高频验收争议,把“根因”与“处理动作”一一对应,并指出哪一类本可以在合同阶段消灭;
- 按“概率 × 影响”读懂图 7,说出得分最高的三项风险为什么能吃掉一半以上返工成本,以及它们的共同特征;
- 复述示范文本中审查时限、审查意见超出约定、付款异议时限、成果著作权、变更范围五类条款的默认规则,判断它们对翻模方是有利还是不利。
验收条款写得越模糊,交付时的争执就越多;把“什么算合格”写成可勾选的动作,是翻模合同里最省钱的一段文字。
这一章给出交付物清单、验收指标、质检方法与常见争议的处理方式。它既可以直接作为招标文件的附件框架,也可以作为服务商内部的质量手册。
8.1 交付物清单
表 24 翻模项目交付物清单(可作为合同附件)
| 类别 | 交付物 | 格式 | 验收要点 |
|---|---|---|---|
| 模型成果 | 原生模型 | RVT / PLN / DGN 等 | 可编辑、构件语义完整、视图与明细表可用 |
| 模型成果 | 开放交换模型 | IFC(建议 IFC 4 及以上) | 属性可读、构件分类正确、单位与坐标正确 |
| 模型成果 | 轻量化/发布成果 | NWD / glTF / 3D Tiles 等 | 加载性能、层级结构、与原生模型一致 |
| 数据成果 | 构件属性表 | XLSX / CSV | 字段完整、可追溯到图纸 |
| 数据成果 | 图纸—构件索引表 | XLSX | 每个构件或分区能对应到图纸编号与版次 |
| 文档成果 | 问题清单 | XLSX | 问题描述、位置、依据、处置建议、状态 |
| 文档成果 | 质检报告 | DOCX / PDF | 检查项、抽检比例、不合格项与整改记录 |
| 文档成果 | 建模说明 | DOCX / PDF | 精度口径、建模规则、假设与推定、未建内容 |
| 合规成果 | 数据与合规说明 | DOCX / PDF | 数据分类分级结论、是否涉密及脱密方式、AI 工具使用与内容标识情况、图纸授权范围 |
| 环境成果 | 样板、构件库、映射表 | 原生格式 | 可复用、有版本号与说明 |
资料来源:本报告归纳,结合模型交付类国家标准的通行要求整理,具体以合同约定为准。“合规成果”一行为本版新增,对应 3.5 节的七道闸;缺失该文档时,验收无法证明数据处理与 AI 使用合规。
8.2 验收指标:把主观判断变成可测量
表 25 六类可量化验收指标
| 指标 | 定义 | 建议口径 | 抽检方式 |
|---|---|---|---|
| 构件覆盖率 | 已建构件数 / 应建构件数 | 按构件类别分别统计,目标 ≥ 98%(可按类别调整) | 按楼层抽样,逐类核对 |
| 几何偏差 | 模型构件位置/尺寸与图纸或实测的差值 | 以图纸标注为准;实测类项目按项目技术设计书约定的限值 | 全站仪/激光扫描抽测 + 图面复核 |
| 属性完整率 | 必填字段非空的构件占比 | 目标 ≥ 99%,关键字段 100% | 明细表统计 + 随机抽样人工核对 |
| 命名合规率 | 符合命名规则的构件占比 | 目标 ≥ 98% | 规则脚本扫描 |
| 图模一致性 | 模型与图纸在构件层面的一致性 | 关键构件 100%,一般构件抽检 ≥ 20% | 叠图比对 + 人工核对 |
| 模型可用性 | 能否在目标软件/平台中完成既定操作 | 按用途定义的具体操作清单逐项验证 | 实机操作验证 |
注:上述数值为工程实践中的常见目标值,不是标准规定;正式项目应在合同中约定具体阈值与抽检比例。
8.3 质检方法:机器查规则,人查判断
质检应分两层:能用规则判断的交给机器,需要工程判断的留给人。机器层可以覆盖命名规范、字段完整性、构件重复、楼层归属、单位与坐标、模型体量与构件数异常等;人工层则检查构造合理性、图纸依据、专业交叉与“建得对不对”。

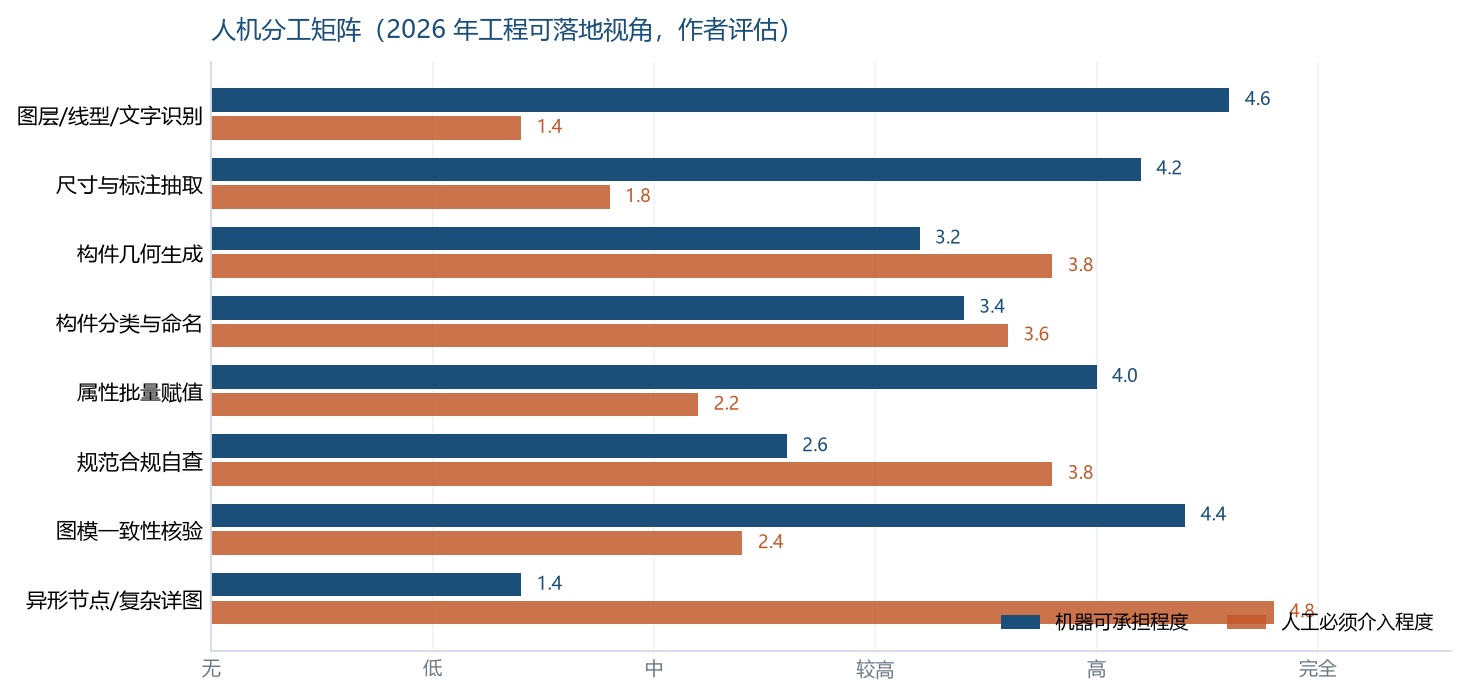

图 6 人机分工矩阵:哪些环节可以自动化,哪些必须人工
资料来源:本报告评估,基于 2026 年工程可落地能力。
一个可执行的质检节奏是:建模人每日自检(清单前 5 项)→ 质检岗每周交叉检查(全量规则扫描 + 20% 抽检)→ 里程碑全量复核 → 交付前终检。质检记录必须留痕,因为它是争议时唯一的证据。
8.4 常见验收争议与处理
表 26 六类高频验收争议与处理
| 争议 | 根因 | 处理建议 |
|---|---|---|
| “模型和图纸对不上” | 图纸版本不一致,或建模时做了主观修形 | 交付时附图纸索引与版次;明确“不擅自修形”原则 |
| “精度不够” | 合同只写 LOD 等级,未定义可量测指标 | 补充几何偏差限值与抽检方法 |
| “属性不全” | 属性清单未事先约定 | 以属性字典为验收依据,逐字段核对 |
| “没法用” | 格式或平台不匹配 | 在合同中明确目标平台与验证方式 |
| “改不动” | 模型被炸开或为网格体 | 约定构件可编辑性与参数化程度 |
| “工作量增加了” | 变更未走变更单 | 变更单 + 影响评估 + 计价规则三件套 |
资料来源:本报告归纳。
8.5 风险矩阵:把资源投在正确的地方
把翻模项目的风险按“发生概率 × 影响程度”排布(图 7),可以得到一张资源投放地图:右上角的三项——图纸缺漏/版本混乱、精度口径未锁死、“好看不能用”——几乎吃掉了一半以上的返工成本,而它们都可以通过前置治理解决。左下角的成本超支与人员能力断层,往往是被前两者拖出来的结果,单独治理收效有限。

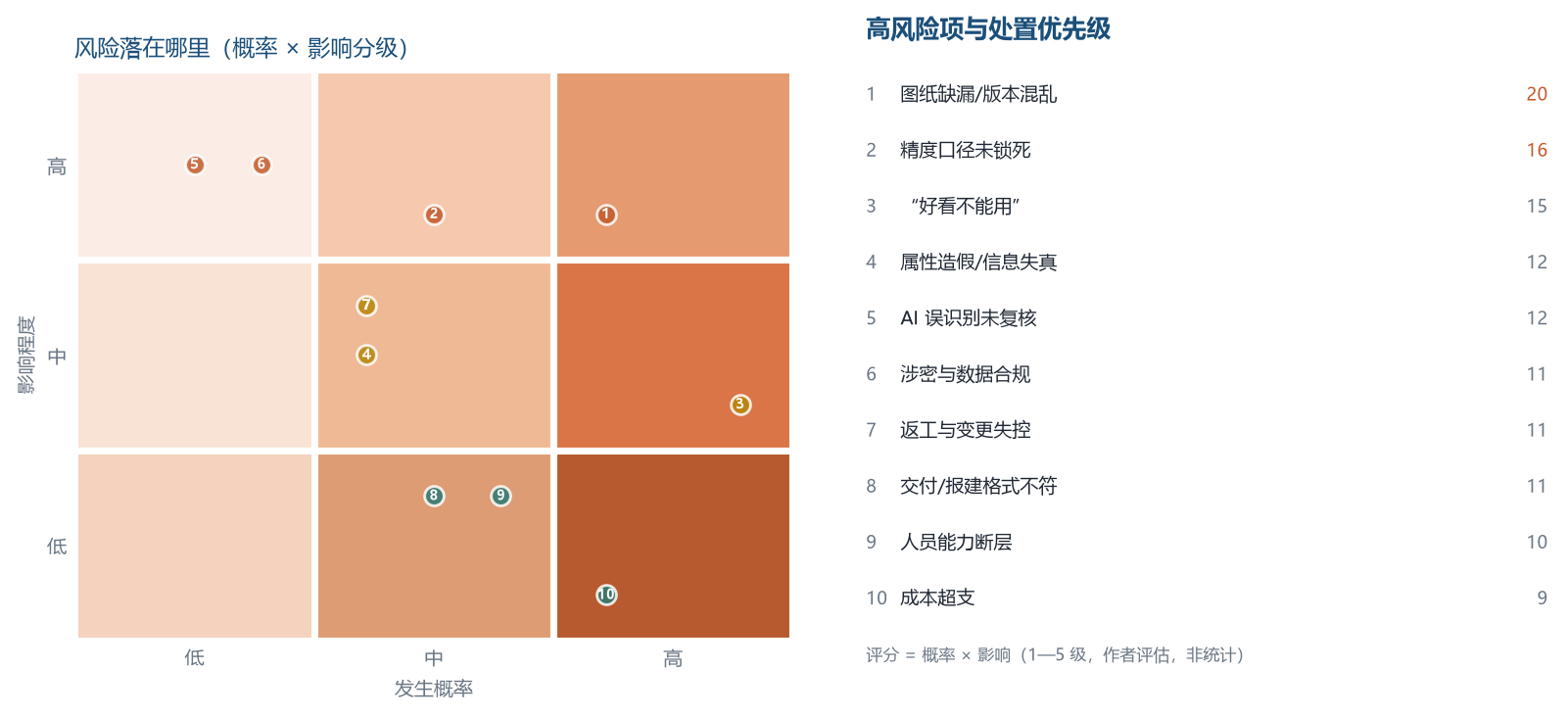

图 7 翻模项目风险矩阵与处置优先级
资料来源:本报告评估,为作者判断,非统计结果。
一个实用的做法是:在项目启动会上,把这张图的得分最高的三项逐条过一遍,明确责任人与应对动作,并写入会议纪要。这比在项目结束时复盘“为什么返工这么多”有用得多。
校订说明:图 7 右侧按“概率 × 影响”给出 10 项评分,本教程按评分前三(①图纸缺漏/版本混乱、②精度口径未锁死、③“好看不能用”)表述;原报告此处一称“三项”、一称“四项”,教程版统一为“三项”,排序与处置建议不变。
8.6 合同里最值钱的五条:把“交付了收不到钱”的概率降下来
翻模项目的纠纷,八成不是“做不出来”,而是“做完了不算数”。深圳市《建筑信息模型(BIM)技术服务合同示范文本》(SFS-2024-01)里有一组条款,直接对应这些场景,值得在专用条款中逐条确认或改写:
表 27 示范文本中可直接借用的五类条款
| 条款场景 | 示范文本的默认规则 | 对翻模方的意义 |
|---|---|---|
| 成果审查时限 | 委托人收到成果后应在 21 天(或专用条款约定时间)内作出审查结论或提出异议;逾期未答复且无需行政审批的,视为认可(7.3.1) | 把“甲方一直不审”变成可主张的节点,避免无限期等待 |
| 审查意见超出约定 | 委托人审查意见超出或更改了专用条款附件《委托人要求》的,应按变更条款另行支付费用(7.3.2) | “顺便再改改”有了计价依据,前提是附件把要求写清楚 |
| 付款异议时限 | 委托人对支付申请有异议的,应在收到后 7 天内书面提出,说明金额与理由;无异议部分应按期支付(9.9) | 防止以“整体有争议”为由拖欠全部款项 |
| 成果著作权 | BIM 服务成果(含模型、数据、电子文件)除署名权外的著作权属于委托人;受托人自创的知识产权归受托人,但须授予委托人项目所需许可(11.1.2) | 默认对甲方有利,族库、样板、脚本的复用权必须在专用条款中明确保留 |
| 变更范围 | 因非受托人原因导致服务内容、范围、深度变化的,按变更条款调整费用与工期(第 10 条) | 把“图纸大改”“精度提高”纳入变更,而不是免费吸收 |
资料来源:深圳市《建筑信息模型(BIM)技术服务合同示范文本》SFS-2024-01(通用条款 7.3.1、7.3.2、9.9、11.1.2 及第 10 条)。示范文本条款可被专用条款修改,签约前须逐条确认。
一条实务建议:把这五条打印出来,在合同谈判时逐条对照专用条款:哪一条被改写了、改成什么、对我方是有利还是不利。比通读几十页合同更快,也更不容易漏。
本章小结
- 交付物清单分模型、数据、文档、合规、环境五类共十项(表 24),逐项写明格式与验收要点,可直接作合同附件;缺任何一项都会成为履约争议。
- “合规成果”为本版新增:数据分类分级结论、是否涉密及脱密方式、AI 工具使用与内容标识、图纸授权范围;对应 3.5 节的七道闸,缺该文档就无法证明数据处理与 AI 使用合规。
- 验收指标要可测量:构件覆盖率 ≥ 98%、属性完整率 ≥ 99%(关键字段 100%)、命名合规率 ≥ 98%、图模一致性关键构件 100% 且一般构件抽检 ≥ 20%;这些是常见目标值而非标准规定,阈值与抽检比例须由合同约定。
- 质检分两层:命名规范、字段完整性、构件重复、楼层归属、单位与坐标、体量异常交给机器;构造合理性、图纸依据、专业交叉与“建得对不对”留给人(图 6)。
- 质检节奏四段:建模人每日自检(清单前 5 项)、质检岗每周交叉检查(全量规则扫描 + 20% 抽检)、里程碑全量复核、交付前终检;记录必须留痕,它是争议时唯一的证据。
- 六类高频争议(模型和图纸对不上、精度不够、属性不全、没法用、改不动、工作量增加)的根因几乎都在合同与前置口径,不在建模手艺,对应动作见表 26。
- 资源投放看风险矩阵:得分最高的三项(图纸缺漏/版本混乱、精度口径未锁死、“好看不能用”)吃掉一半以上返工成本,且都能前置解决;左下角的成本超支与能力断层多是被它们拖出来的,单独治理收效有限。
- 合同层面最值钱的五条来自 SFS-2024-01:21 天审查时限(逾期视为认可)、审查意见超范围按变更计费、付款异议须 7 天内书面提出、成果著作权默认归委托人(族库与样板复用权须在专用条款保留)、范围变化按变更调价。
思考与练习
- 以表 24 为模板,为你手上(或假设的一个)翻模项目列一份交付物清单:逐项写明格式、份数与验收要点,并标出按当前合同哪些项目会缺“合规成果”。
- 把“精度不够”“属性不全”两句验收会上的抱怨,分别改写成可执行条款:写清指标定义、目标阈值、抽检比例与不合格的处置办法,并说明谁来测、用什么方法测。
- 按图 6 的人机分工矩阵给团队分派质检任务:列出至少五项可以用脚本扫描的检查、三项必须人工判断的检查,并为后者标注所需的专业经验与判定依据(可对照附录B 质检清单)。
- 你的模型在验收会上被判“没法用”。请用 8.4 节的六类争议定位根因,写出三步处置动作,并指出其中哪一步本应在合同阶段完成、代价会低多少。
- 拿表 27 的五类条款当核对清单,找一份你见过的翻模合同或示范文本,逐条看专用条款改写了什么、对服务商有利还是不利,形成一页签约风险提示。
- 项目启动会要用图 7 过一遍风险。请写出你所在项目的三项最高优先级风险、各自的责任人与前置治理动作,并给出判断“治理是否生效”的可观察信号。
| 上一章:第07章 生产组织:把翻模做成一条产线 | 返回目录:CAD 图纸翻模三维模型全景教程 | 下一章:第09章 成本、计价与效率:钱花在哪里 |
