第05章 排水与防涝业务中的GIS应用
本章导读
前一章的水靠压力推送,本章的水靠重力自流:流向由管底高程决定,而不是由阀门决定,一场短时强降雨会把管网、泵站、河道与道路积水点同时卷入。全章按“看清系统—找出错接—推演风险—组织处置”推进:5.1 节从重力流、雨污混接与隐蔽性三条特征,推出排水 GIS 与供水 GIS 在流向、表达、拓扑、更新上的四点差异;5.2 节用表 5-1 的六种检测手段与 CJJ 181-2012 的缺陷评定,回答“地下这段管到底怎么样”;5.3 节用水质特征因子与连通性试验,把混接从现象追到点位;5.4 节进入子汇水区划分、参数率定、设计暴雨与积水风险图;5.5 至 5.8 节依次落到分级预警、泵站与调蓄错峰、海绵城市径流控制、厂网河与排口管理,5.9 节收在六类常见失败。读完后你应当能判断:一个排水 GIS 项目卡住时,究竟是高程数据、拓扑完整性、模型率定还是部门协同出了问题,以及该先补哪一环。
学习目标
读完本章,你应当能够:
- 解释重力流、下游约束上游与雨污混接三者如何共同决定排水 GIS 的数据要求,并说明把供水 GIS 的建设经验直接套用会在哪里失败;
- 对照表 5-1 的六种检测手段,为可降水段、满管高水位段、暗涵与大口径长距离段分别选出合适的技术组合;
- 复述 CJJ 181-2012 对结构性缺陷与功能性缺陷的划分,说明每处缺陷为何必须落到管段里程与环向位置,才能支撑修复优先级排序;
- 区分合流制地区的截流调蓄与分流制地区的混接整改,说明水质特征因子法在“真混接”与“假混接”判断中的作用与局限;
- 用子汇水区划分、参数率定与设计暴雨三个环节判断一份积水风险图的适用边界,并指出“伪率定”的典型表现;
- 画出从积水监测布点、分级阈值、部门联动到效果评估的闭环,并对照 5.9 节列出排水信息化最常见的六类失败及其组织根源。
排水业务面对的是另一类空间问题:水不靠压力推送,而靠重力自流;管线不输送清水,而输送成分复杂的污水与雨水;系统不追求“送到每一户”,而追求“收得进来、排得出去、不冒溢、不内涝”。这使得排水 GIS 的重点从“资产台账”进一步转向“高程关系、流向逻辑与水力能力”。一场短时强降雨会把管网、泵站、河道、道路积水点同时卷入,任何一个环节的空间关系判断错误,都可能导致调度失当。与供水相比,排水系统的数据更依赖现场检测,模型更依赖降雨与地形条件,管理更依赖跨部门协同。本章讨论排水管网普查与检测、雨污混接溯源、排水模型与内涝风险评估、积水监测预警、泵站与调蓄调度、海绵城市与排口管理等场景,说明 GIS 在其中的具体作用、数据前提与实施难点。
5.1 排水业务特征:重力流、雨污混接与不确定性
5.1.1 重力流决定的空间逻辑
排水管网与供水管网最根本的差别在于水力驱动方式。供水靠泵站与压力差推动,流向由压力决定,管径变化主要影响水头损失;排水靠重力自流,流向由管底高程与坡度决定,一旦坡度不足、下游壅水或河道水位顶托,流向就会改变,甚至出现倒灌。这一物理差异决定了排水 GIS 必须把高程作为核心属性,而不是可有可无的参考字段。
管底高程、管径、坡度三者构成排水管段的基本几何。设计时要在“不淤”与“不冲”之间取平衡:坡度过小,流速不足,泥沙沉积;坡度过大,流速过高,管壁冲刷、检查井跌水。运行多年后,淤积、沉降、变形会改变实际过流能力,设计坡度与实际水力条件逐渐背离。GIS 记录的是设计或竣工状态,而模型需要的是当前状态,两者之间的差距必须通过检测与监测来弥补。
重力流还带来“下游约束上游”的特点。一条主干管下游水位抬高,会使上游多条支管同时排水不畅,形成区域性积水。这种连锁关系在供水系统中较少见,因为压力可以通过泵站调节;排水系统一旦下游卡住,上游几乎没有主动调节手段。因此排水 GIS 的拓扑分析必须能够沿流向追溯,识别“卡脖子”管段与关键下游节点。
5.1.2 雨污混接的历史成因
我国城市排水体制长期存在合流制与分流制并存的情况。老城区多采用合流制,雨污水共用一条管道,晴天输送污水至处理厂,雨天部分混合水溢流进入水体;新区多采用分流制,雨水管与污水管分别敷设。理论上分流制可以避免溢流污染,但实际运行中,分流制地区的混接问题同样普遍。
混接的来源有几种典型情形:阳台洗衣废水接入雨水立管,这是住宅设计中长期存在的通病;沿街餐饮、洗车、农贸市场的废水私接入雨水口;小区内部雨污水管接反或错接;施工临时改迁后未恢复原有接法;老旧小区改造时只改地上不改地下。这些混接点分散、隐蔽,且往往涉及多个责任主体。
混接的后果是双重的。污水进入雨水管,晴天排入河道造成黑臭,雨天随雨水冲刷形成污染峰值;雨水进入污水管,雨天污水厂进水水量骤增,浓度被稀释,处理效率下降,严重时导致厂前溢流。因此混接调查不是单纯的管网问题,而是水环境治理与污水处理提质增效的共同基础。
5.1.3 隐蔽性与不确定性
排水管道的隐蔽性比供水更强。供水管道有压力,漏水会渗出地面或形成明显的水压下降;排水管道靠重力,渗漏可能表现为地下水入渗、周边土体流失,直到路面塌陷才被发现。管道内部状况——淤积、结垢、变形、错口、脱节、树根侵入——从地面完全不可见,只能依靠检测设备。
不确定性还来自资料。排水管网建设历史长、主体多,竣工资料缺失、图纸与现状不符的情况普遍。暗涵、砖砌方沟、单位内部管线、小区自建管线,往往不在市政台账中。普查时经常出现“图上有、实地无”与“实地有、图上无”并存的情况,必须通过开井调查与连通性试验逐段核实。
运行状态的不确定性同样显著。同一段管,晴天与雨天的流态完全不同;旱季沉积的泥沙在雨季被冲刷搬运,可能在下游形成新的淤积;泵站调度改变后,管网的压力与流向随之变化。排水 GIS 如果只记录静态资产而不结合运行监测,就无法支撑内涝预警与调度决策。
5.1.4 与供水GIS的差异
排水 GIS 与供水 GIS 在数据模型上有几处关键差异。第一,流向不是属性而是计算结果,必须由管底高程与节点关系推导,并做流向一致性检查;第二,管道通常采用双线表达,以体现管径与检查井的实际位置关系,单线表达会丢失井管连接的空间精度;第三,拓扑更容易断裂,支管未测、井被埋没、暗涵无入口,都会形成孤立子网;第四,数据更新更依赖检测,管道内部状态无法通过竣工测量获得。
这些差异对系统建设提出不同要求。供水 GIS 的核心是阀门与连通性,排水 GIS 的核心是高程与流向;供水模型关注压力与流量,排水模型关注水位、溢流与地表积水;供水的应急场景是爆管关阀,排水的应急场景是积水排除与溢流控制。把供水 GIS 的建设经验直接套用到排水,往往会在高程精度与拓扑完整性上栽跟头。
5.2 排水管网普查与检测评估
5.2.1 普查的内容与范围
排水普查的对象比供水复杂。除了重力流污水管、雨水管、合流管,还包括压力输送管、倒虹管、暗涵、明渠、检查井、雨水口、截流井、溢流井、排放口、泵站、调蓄池、污水处理厂。每一类对象的属性重点不同:管道关注管径、材质、坡度、埋深、管底高程;检查井关注井深、井径、井盖材质、有无防坠网;排口关注管底标高、服务范围、晴天是否有水。
普查范围要覆盖“市政—小区—单位”三个层级。只查市政道路下的干管,会漏掉小区内部的混接与错接;只查小区,又无法判断污水最终去向。合理的做法是以排水分区为单元,从排口向上游追溯,逐级核查,直到入户管。这种“从末端到源头”的组织方式,比按道路逐条普查更容易发现系统性问题。
普查成果要能支撑三类应用:资产台账管理、内涝风险评估、混接整改。因此属性设计不能只满足于“有图可看”,还要包含过流能力相关的参数(管径、坡度、粗糙系数)、风险相关的参数(埋深、材质、缺陷等级)、责任相关的参数(权属、管理单位、建成年代)。
5.2.2 检测手段与适用条件
闭路电视检测(CCTV)是排水管道检测的主要手段。检测机器人携带摄像头进入管道,沿程记录影像,操作人员根据影像判断缺陷类型、位置与等级。CCTV 能清晰识别破裂、变形、错口、脱节、渗漏、支管暗接、异物穿入等结构性问题,也能观察沉积、结垢、障碍物等功能性问题。其局限是要求管道具备一定条件:水位不能过高、淤积不能过厚、管径要能让设备进入。
声呐检测适用于满管或高水位管道。声呐探头利用声波在水中的传播,扫描管道水下部分的断面,能够发现沉积厚度、变形、异物。它与 CCTV 互补:CCTV 看水上部分,声呐看水下部分。对于无法降水的倒虹管、过河管,声呐往往是唯一可行的手段。
管道潜望镜(QV)是一种便携式快速检测设备,从检查井口伸入管道,观察近端数米范围。它成本低、效率高,适合大面积初查与复查,但观察距离有限,无法替代 CCTV 的全管段检测。实际项目常采用“QV 初查、CCTV 详查”的两级策略,把有限的检测资源投向疑似问题管段。
检测手段还包括烟雾试验与染色试验用于连通性判断,流量监测用于旱天与雨天的水量对比,地质雷达用于路面脱空探测。这些手段各有适用场景,不能互相替代。检测方案的设计,本质上是在“覆盖范围、检测精度、成本、工期”之间做取舍。
表5-1 排水管道常用检测手段的适用条件
| 手段 | 适用条件 | 主要可发现问题 | 主要局限 | 成果形式 |
|---|---|---|---|---|
| CCTV | 可降水、可清淤、管径可进入 | 破裂、变形、错口、脱节、渗漏、暗接 | 依赖降水与清淤、效率较低 | 影像与缺陷记录 |
| 声呐 | 满管或高水位 | 沉积厚度、变形、异物 | 仅反映水下断面 | 断面扫描图 |
| QV | 井口近端、快速初查 | 接口渗漏、沉积、异物 | 观察距离短 | 影像与初判 |
| 管道机器人 | 长距离、大口径 | 全线缺陷、三维姿态 | 设备成本高、需专业队伍 | 全线影像与轨迹 |
| 烟雾/染色 | 连通性核查 | 错接、漏接、私接 | 受风向与水封影响 | 试验记录 |
| 流量监测 | 旱天与雨天对比 | 入渗、混接、溢流 | 需连续监测周期 | 流量过程线 |
5.2.3 缺陷评定与修复优先级
CJJ 181-2012《城镇排水管道检测与评估技术规程》是排水管道缺陷评定的主要依据。标准把缺陷分为结构性缺陷与功能性缺陷两类,结构性问题影响管道本体安全,功能性问题影响过流能力;每类缺陷按严重程度分级,并结合缺陷密度、管段长度计算修复指数,作为修复优先级的依据。
结构性缺陷包括破裂、变形、腐蚀、错口、脱节、渗漏、支管暗接、异物穿入等。这些缺陷会导致地下水入渗、污水外渗、土体流失,严重时引发路面塌陷。功能性缺陷包括沉积、结垢、障碍物、残墙坝根、树根、浮渣等,主要影响过流能力,在暴雨时加剧积水风险。两类缺陷的治理方式不同:结构性缺陷多需开挖修复或非开挖修复,功能性缺陷多需清淤疏通。
评定结果要落到空间上。每一处缺陷都应记录所在管段、起止检查井、距起点距离、环向位置、缺陷等级、影像编号。只有落到空间位置,才能与管网拓扑、道路、周边设施关联,形成修复计划。检测报告如果只有文字描述而没有空间定位,后续设计与施工仍需重新排查。
5.2.4 GIS入库与数据组织
排水管网入库的核心是“井—管—口”关系。检查井是网络的节点,管道是连接节点的边,排口是网络的终点。入库时要保证每条管道两端都有检查井,每个检查井都有唯一编号与坐标,每个排口都能追溯到上游管段。对于暗涵、明渠等特殊对象,应建立单独的图层,并记录其与管道系统的衔接关系。
双线表达是排水 GIS 的常见做法。管道用两条平行线表示管壁,检查井用圆形或方形符号表示,这样可以直观反映管道与检查井的实际空间关系,也便于计算管道长度与坡度。单线表达虽然数据量小,但在密集区域容易与检查井符号重叠,影响判读。
缺陷数据应作为管道的附属信息挂接。一条管段可能有多处缺陷,每处缺陷有独立的位置与等级。数据模型上可以采用“管段—缺陷”一对多的关系表,缺陷表记录里程、环向位置、等级、类型、影像路径。这样既可以用列表方式查看,也可以在地图上按缺陷等级渲染,形成“缺陷热力图”。
高程数据的准确性决定流向计算的可靠性。管底高程应优先采用竣工测量或检测成果,其次采用设计图,最后才用推断值。推断值必须标注来源与精度,不能与实测值混用。对于坡度极小的管段,几厘米的高程误差就可能改变流向判断,这类管段应优先安排复测。
5.2.5 检测、评估、修复的闭环
检测的价值在于推动修复,而不是生成报告。闭环流程应当是:检测发现缺陷、评估确定等级与优先级、设计修复方案、实施修复、复检确认、更新 GIS。任何一个环节缺失,检测投入都会打折。实践中常见的情况是检测报告堆积在档案柜,修复计划按年度资金排队,GIS 数据多年未更新。
修复优先级要综合考虑缺陷等级、管段功能、周边敏感性。同样是三级结构性缺陷,位于主干管、下穿隧道、医院周边、地铁保护区的管段,优先级应高于一般支管。GIS 可以把这些敏感性要素叠加,形成综合评分,避免单纯按缺陷等级排序。
修复方式的选择也依赖空间信息。开挖修复适用于埋深较浅、交通影响可控的管段;非开挖修复(如原位固化、螺旋缠绕、局部点修)适用于埋深大、交通繁忙、周边管线密集的管段。修复方案的空间约束条件,应在设计阶段就通过 GIS 分析明确,而不是等到施工时才发现无法开挖。
【实践观察】某老城区排水管网普查与缺陷修复 该城区排水系统建于不同年代,合流制与分流制交错,部分路段只有手绘草图,暗涵与单位内部管线长期未纳入管理。排水单位以排水分区为单元,从主要排口向上游追溯,先用 QV 对全部管段做快速初查,再对疑似缺陷段实施 CCTV 详查,高水位段补充声呐检测。 检测成果按 CJJ 181-2012 评定缺陷等级,并把每处缺陷落到管段里程与环向位置,与检查井、道路、周边敏感设施关联。修复计划不再按“哪条路投诉多”排序,而是按缺陷等级、管段功能、周边敏感性综合评分,优先处理主干管与下穿段的结构性缺陷。 项目后期把检测、修复、复检、入库串成流程,要求修复完成后重新检测并更新 GIS。这一做法使管网数据从“一次普查的静态成果”变成“随修复持续更新的动态资产”,也为后续内涝风险评估提供了可用的基础数据。
5.3 雨污混接调查与溯源
5.3.1 混接的典型类型
雨污混接不是一个单一现象,而是若干种连接错误的总称。常见类型包括:污水管接入雨水管,导致污水直排河道;雨水管接入污水管,导致雨天污水厂水量骤增;阳台洗衣废水接入雨水立管;餐饮、洗车、农贸市场废水私接雨水口;小区内部雨污水检查井接反;施工临时排水未按原设计恢复。不同类型的混接,调查方法与整改责任主体都不同。
合流制地区的“混接”概念略有差异。合流制本身就是雨污水共用管道,问题是截流倍数不足、溢流口设置不当、雨天溢流污染。这类地区的工作重点不是“分离”,而是“截流与调蓄”,通过截流井、调蓄池、溢流控制减少入河污染。把合流制地区也按分流制标准要求“彻底分流”,既不经济也不现实。
混接调查还要区分“真混接”与“假混接”。有些雨水管晴天有水,可能不是污水接入,而是地下水入渗、山泉水、施工降水、空调冷凝水。如果不加区分就判定为混接,会导致整改方向错误。判断依据是水质特征,而不是“有没有水”。
5.3.2 水质特征因子法
水质特征因子法是混接调查的核心技术。生活污水含有特有的污染成分,通过检测雨水管中这些成分的浓度,可以判断是否存在污水接入。常用因子包括氨氮、总磷、阴离子表面活性剂、荧光增白剂、粪大肠菌群、电导率、化学需氧量等。不同因子的指示意义不同:氨氮与粪大肠菌群指示生活污水,阴离子表面活性剂指示洗涤废水,荧光增白剂指示洗衣废水。
采样策略直接影响判断结果。旱天采样可以排除雨水稀释的干扰,是判断混接的基础;雨天采样可以评估溢流污染与初期冲刷效应。同一排口应在不同时段多次采样,避免单次异常造成误判。采样点应覆盖排口、关键检查井、疑似混接点上游与下游,形成浓度梯度,辅助定位。
特征因子法也有局限。工业废水可能含有与生活污水相似的成分,餐饮废水会显著抬高有机物浓度,地下水入渗会稀释污染物。因此检测结果要结合现场调查、流量监测、连通性试验综合判断,不能仅凭一组指标下结论。
5.3.3 连通性追踪与拓扑分析
连通性追踪是确定“水从哪里来”的关键。基本方法是从排口或问题点向上游逐井追溯,结合检查井开井观察、管道内窥、染色试验、烟雾试验,确认每一段管道的实际连接关系。拓扑分析可以在 GIS 中快速列出上游所有可能的管段与检查井,缩小现场排查范围。
染色试验适用于重力流管道。在上游检查井投入无害染料,观察下游检查井或排口是否出现颜色,判断连通关系与传播时间。烟雾试验适用于雨水管道,向管内送入烟雾,观察地面是否冒烟,可以发现私接点、破损点与错接点。两种方法都受管道充满度、水封、风向影响,需要在合适条件下实施。
流量平衡是另一种有效的追踪手段。选定一个排口或管段,测算其服务范围内的理论污水量,与实际晴天流量对比。如果实际流量明显大于理论值,说明有外来水进入;如果明显小于理论值,说明有污水外流或接入其他系统。流量平衡需要准确的用户数据与用水量数据,因此要与营业系统联动。
5.3.4 错接点定位与整改闭环
错接点定位通常采用“逐井排查+分段隔离”的方法。先把疑似区域划分为若干小片区,逐一关闭或封堵支管,观察下游流量与水质变化,逐步缩小范围。对于小区内部,需要入户调查,核对阳台立管、厨房排水、卫生间排水的接入位置。入户调查工作量大、协调难度高,但对定位阳台洗衣废水这类混接不可替代。
整改要明确责任主体。市政管网的错接由排水单位负责,小区内部由物业或业主负责,沿街商户由经营者负责,施工造成的由建设单位负责。责任不清是混接整改反复的主要原因:今天改好,明天又被私接回去。因此整改不能只做工程,还要建立巡查与处罚机制。
闭环管理要求“一点一档”。每个混接点记录位置、类型、发现方式、责任主体、整改方案、整改时间、验收结果、复查记录。整改完成后要复检,确认水质与流量恢复正常,才能销号。销号后的点位仍应保留在系统中,作为后续巡查的重点。
5.3.5 难点与常见失败
暗涵是混接调查的最大难点。暗涵内部空间封闭、通风不良、淤积严重,人员与设备难以进入,排口位置可能被建筑物占压。对于暗涵,通常只能通过排口水质、流量与上游节点对比推断,必要时在具备条件的位置开孔检测。
违章建筑压占也是常见障碍。管道上方建有房屋、围墙、堆场,检查井被埋没,无法开井调查。这类问题需要城管、街道配合,先拆违再调查,周期长、协调难。调查方案应把这类区域单独列出,避免因个别节点阻塞整个片区进度。
反复混接是另一类失败。沿街餐饮商户为图方便,把废水管接入雨水口,整改后又重新接回。解决办法是把巡查纳入日常管理,结合水质监测与群众举报,发现一起处理一起。技术手段只能发现问题的空间位置,无法替代持续的行政执法与宣传教育。
5.4 排水模型与内涝风险评估
5.4.1 模型类型与适用边界
排水模型按维度可分为一维管网模型、二维地表模型、一维二维耦合模型。一维模型计算管道内的水位、流量、充满度,适用于管网能力评估与溢流分析;二维模型计算地表漫流与积水深度,适用于内涝风险图编制;耦合模型把管网与地表连接起来,可以模拟“管道满流—井盖冒溢—地表积水—退水”的完整过程。
常用软件包括暴雨管理模型(SWMM)、InfoWorks ICM、MIKE 系列等。SWMM 是开源软件,适合管网与低影响开发设施的模拟,在国内海绵城市与排水规划中应用广泛;商业软件在二维耦合、GIS 集成、结果可视化方面更成熟,但授权成本高。软件选择应基于项目目标与团队能力,而不是单纯比较功能列表。
模型的适用边界必须明确。排水模型对基础数据的要求高于供水模型:管道坡度、管底高程、粗糙系数、检查井位置、汇水区划分、下垫面不透水率,任何一项偏差都会传导到结果。对于资料缺失严重的区域,模型结果只能用于相对比较,不能用于绝对判断。
5.4.2 子汇水区划分
子汇水区是排水模型的基本单元,表示雨水落到地面后汇入某个检查井或排口的区域。划分方法有几种:按地形与路网人工划分,适合资料齐全的区域;按检查井泰森多边形划分,适合管网密集的城市区域;按数字高程模型(DEM)水文分析划分,适合地形起伏明显的区域。实际项目常把几种方法结合,再人工修正。
划分精度直接影响模型结果。子汇水区过大,会平滑掉局部的积水风险;过小,则参数难以确定、计算量激增。合理的做法是以检查井服务范围为基础,结合道路、围墙、绿地、建筑布局修正,使每个子汇水区内的下垫面相对均一。
下垫面参数是另一个关键。不透水面积比例、洼蓄量、坡度、曼宁系数,需要根据遥感影像、用地规划、实测数据确定。老旧小区与新建小区的下垫面差异很大,不能用一个平均值概括。对于有海绵设施的区域,还要单独设置低影响开发(LID)模块,模拟透水铺装、下凹绿地、雨水花园的调蓄与入渗。
5.4.3 参数率定与验证
排水模型的率定比供水模型更难。供水模型可以用压力与流量数据率定,排水模型的可观测变量少,历史积水记录往往只有“某处积水”的定性描述,缺少水深与时间过程。常用的率定数据包括:泵站运行记录、检查井液位监测、排口流量监测、积水点视频与报警记录。
率定时要先做敏感性分析,识别对结果影响最大的参数。通常情况下,管道糙率、不透水面积比例、初损、下游边界水位是敏感参数;管径与坡度属于几何参数,应由测量确定,不应作为率定变量。把几何参数拿来“调”,是典型的伪率定,会让模型在短期内吻合、长期失真。
验证要使用独立场次。用一场降雨率定、另一场降雨验证,是基本要求。如果只有一场有效降雨数据,至少应做参数合理性检查,并与设计工况、历史积水记录对比。模型报告应如实说明率定数据的来源、场次、精度,不能只写“模型精度满足要求”。
5.4.4 设计暴雨与重现期
内涝风险评估需要设计暴雨作为输入。设计暴雨包括雨型、历时、重现期三个要素。常用雨型有芝加哥雨型、同频率放大雨型,历时根据排水系统汇流时间确定,重现期按防护对象的重要性分档。GB 51222-2017《城镇内涝防治技术规范》对内涝防治设计重现期按城市规模分档规定,GB 50014-2021《室外排水设计标准》对雨水管渠设计重现期按地区重要性分档规定。
重现期的选择要区分“管渠标准”与“内涝防治标准”。管渠标准针对雨水管渠的排水能力,内涝防治标准针对地表积水深度与退水时间,两者不是同一个概念。很多讨论把两者混为一谈,导致“提高了管渠标准就不会内涝”的误解。实际上,即使管渠按较高标准建设,遭遇超标准降雨时仍会有地表积水,关键在于积水深度、退水时间与影响对象是否可接受。
设计暴雨还要考虑气候变化的影响。近年短时强降雨的频次与强度存在变化趋势,沿用历史暴雨公式可能低估风险。部分城市在编制防涝规划时采用“设计暴雨加安全余量”的方式,或对关键区域做敏感性分析。这类做法应在报告中说明假设,避免把不确定性包装成确定性结论。
5.4.5 积水风险图编制
积水风险图是内涝风险评估的核心成果。它把模型计算的积水深度、流速、退水时间与地表对象叠加,形成分级风险图。风险等级通常综合考虑水深、流速、持续时间三个要素:水深越大、流速越高、退水越慢,风险越高。不同对象的风险阈值不同,道路、地下车库、地铁出入口、小区、医院的标准应分别设定。
风险图的表达要避免“一张图打天下”。面向规划部门,应表达片区尺度的风险格局与用地冲突;面向排水单位,应表达管段能力不足与溢流点;面向应急部门,应表达疏散路径、救援通道、重点防护对象;面向公众,应表达易积水路段与绕行建议。同一套模型结果,可以派生出多个版本的图。
风险图还要标注不确定性。模型结果受降雨输入、参数、边界条件影响,积水范围与深度存在误差。图中应注明模型版本、降雨工况、率定情况,避免被当作精确预报使用。对于新建区域或规划方案,风险图应标注“规划工况”,与现状工况区分。
5.4.6 模型的不确定性管理
排水模型的不确定性来源多且难以完全消除。管道实际淤积程度、私接与错接、地下水入渗、下游河道水位、地表微地形,都会影响结果。把这些不确定性全部量化并不现实,但可以通过情景分析给出区间:在“现状淤积”与“清淤后”两种情景下分别模拟,在“下游高水位”与“低水位”两种边界下分别模拟,让决策者看到结果的波动范围。
模型维护同样重要。管网改造、泵站扩容、河道整治、下垫面变化,都会使模型失效。建议建立模型版本管理制度,每次重大变化后更新模型并记录变更内容。模型不是一次性交付的成果,而是需要持续维护的分析工具。
模型的价值最终体现在决策中。如果模型结果不能影响管网改造计划、泵站调度方案、地块开发条件,那它就只是技术演示。评估模型项目成功与否,应看它是否改变了某个具体决策,而不是看它生成了多少张图。

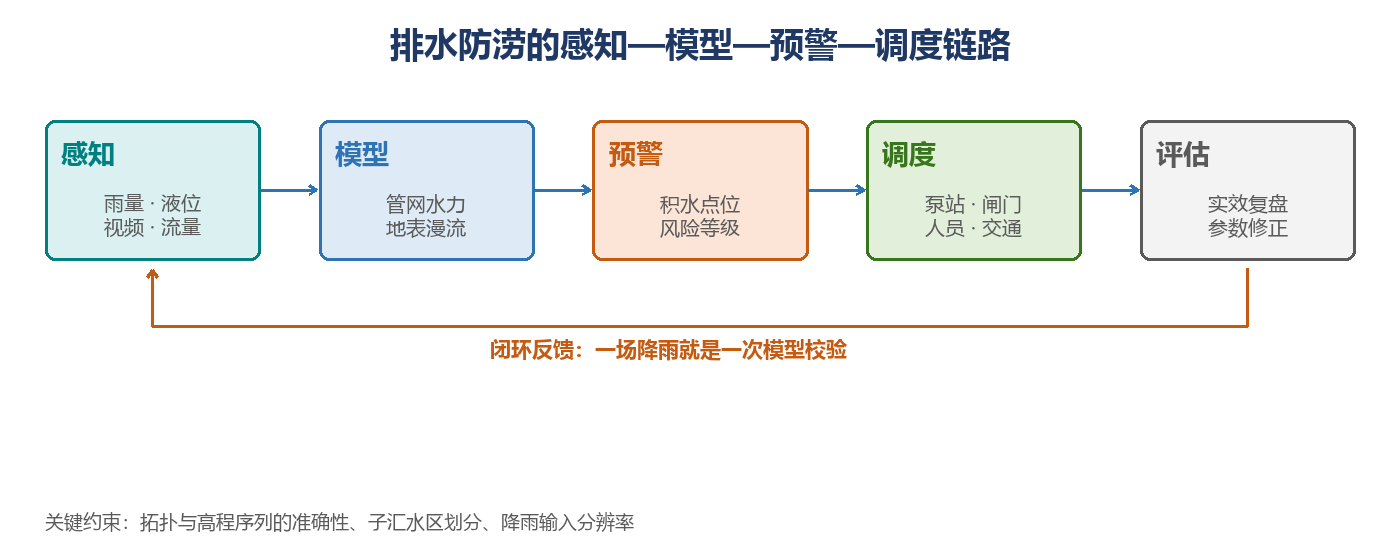

图5-1 排水防涝的“感知—模型—预警—调度”链路
资料来源:本报告整理
5.5 积水点监测与实时预警
5.5.1 监测点布设原则
积水监测点的布设应优先覆盖历史积水点、下穿隧道、立交桥下、低洼小区、地下车库入口、重要交通通道、地铁出入口。这些位置一旦积水,影响面大、处置难度高。布点不能只按行政区均匀分配,而应按风险排序,把有限的设备放在最需要的地方。
布点还要考虑代表性。同一个排水分区内,上游、中游、下游的积水成因不同:上游可能是管径不足,中游可能是下游壅水,下游可能是排口顶托。只在最易积水的位置布点,只能知道“积水了”,无法判断“为什么积水”。在关键检查井布设液位计,可以观察管网水位变化,辅助判断成因。
监测点与模型应互相校验。模型预测的易积水点,可以作为布点依据;监测到的实际积水点,可以反过来修正模型。这种“模型指路、监测验证”的循环,比单纯依赖历史经验更可靠。
5.5.2 设备选型与数据质量
积水监测常用设备包括电子水尺、超声波液位计、雷达液位计、压力式液位计、视频监控、雨量计、井盖位移传感器。电子水尺精度高、安装简单,适合道路积水监测;超声波与雷达液位计非接触式测量,适合污水或含杂物水体;压力式液位计适合深井水位监测;视频可以直观确认积水范围与现场情况。
设备选型要考虑环境适应性。道路积水监测点面临车辆碾压、泥沙淤积、垃圾遮挡、冬季结冰等问题,防护等级与安装方式必须可靠。井下液位计要防止被淤积物埋没,安装位置应避开沉积区。雨量计要定期清洗,避免落叶堵塞。
数据质量是预警的生命线。常见问题包括:设备离线、数据跳变、零点漂移、时钟不同步、阈值设置不合理。应建立设备在线率、数据完整率、异常率的监控,定期校准与维护。预警系统如果建立在不可靠的数据上,误报几次就会失去信任,最终被值班人员关闭。
5.5.3 阈值设定与分级预警
预警阈值不能拍脑袋确定。合理的做法是结合历史积水记录、道路纵断面、周边排水能力、交通影响,设定分级阈值。分级通常为三级:注意、警戒、危险。注意级别提示可能有积水,警戒级别提示车辆通行受影响,危险级别提示需要封路或紧急处置。
阈值应分点位设定。下穿隧道的危险阈值与普通道路不同,地下车库入口与地铁出入口的阈值更敏感。同一深度对不同对象的影响差异很大,用统一阈值会导致“该报的没报、不该报的乱报”。
阈值还要随降雨预报动态调整。短时强降雨来临前,可以适当降低预警阈值,提前布防;小雨天气则可以维持常规阈值,避免过度扰动。这种动态调整需要与气象预报、历史经验结合,不能完全自动化。
5.5.4 与交警、应急、街道的联动
积水预警的价值在于触发动作。联动对象包括:交警部门负责封路、交通诱导与信号灯调整;应急管理部门负责排涝泵车调度与抢险队伍出动;街道与社区负责通知低洼小区与地下空间;地铁运营单位负责出入口挡水;公交与媒体负责线路调整与公众提示。
联动机制要明确“谁来判断、谁来发布、谁来处置”。预警系统只负责发现与提示,封路决定权在交警,排涝调度权在排水单位或应急部门。职责不清会导致预警发出后无人响应,或者多头指挥、重复处置。建议以预案形式固化联动流程,并定期演练。
信息发布要避免“一报了之”。预警发出后,应跟踪处置进展,记录积水消退时间、封路与解封时间、受影响范围。这些记录既是复盘依据,也是考核依据。没有闭环的预警,只是把责任从监测环节转移到发布环节。
5.5.5 预警效果评估
预警效果评估的指标包括:预警提前时间、漏报率、误报率、响应时间、处置完成时间、设备在线率。提前时间太短,处置来不及;太长,误报成本高。漏报会导致被动,误报会消耗信任。两者需要平衡,不能只追求“零漏报”而容忍大量误报。
评估要分点位、分场次进行。不同点位的积水成因不同,预警效果差异很大。把全市所有点位混在一起统计,会掩盖局部问题。建议每场降雨后做简要复盘,记录预警与实际积水情况的偏差,逐步修正阈值与模型。
评估结果要反馈到系统改进。设备布局是否合理、阈值是否偏高、联动是否顺畅、信息发布是否及时,都应形成改进清单。预警系统不是建成就完事,而是要在每个汛期迭代。
5.6 泵站与调蓄设施联合调度
5.6.1 调度规则的制定
排水泵站的调度规则通常围绕前池水位设定:水位达到启泵水位启动,降到停泵水位停止。这种单点控制简单可靠,但在系统层面容易造成问题:所有泵站同时启动,下游干管流量骤增,可能造成新的壅水;泵站频繁启停,设备损耗大;雨天与晴天的调度目标不同,单一规则无法兼顾。
更合理的做法是分级分区调度。按管网拓扑与排水分区,把泵站分为若干组,设定不同的启泵顺序与水位阈值,避免同时满负荷运行。上游泵站可以先启动,下游泵站根据干管水位逐步跟进;关键泵站保持连续运行,辅助泵站间歇运行。这套规则需要结合管网模型与历史运行数据确定。
调度规则还要考虑设备能力与故障情形。泵组有额定流量与扬程,实际运行受前池水位、出水管阻力、电网容量影响。备用泵的切换逻辑、故障时的降级运行方案,都应写入规则。只按理想工况设计的调度方案,遇到设备故障就会失效。
5.6.2 错峰抽排与削峰
错峰抽排的核心是“错开时间、错开空间”。时间上,利用管网与调蓄设施的调蓄容量,把抽排高峰与降雨峰值错开;空间上,避免多个泵站同时向同一条压力干管或同一河段排放。错峰的目的是降低系统峰值负荷,减少溢流与积水风险。
错峰需要调蓄空间。没有调蓄池或管道调蓄能力,泵站只能“来多少排多少”,无从错峰。调蓄池的容积、位置、放空方式,决定了错峰的可能性。调蓄池应布置在溢流风险高、下游能力不足、征地条件可行的位置,而不是哪里有空地就建在哪里。
削峰效果要能量化。通过模型模拟不同调度方案下的管网水位、溢流次数、积水时长,比较方案优劣。实际运行中,还可以通过泵站流量与液位监测数据,评估错峰是否达到预期。没有量化评估,调度方案就无法优化。
5.6.3 调蓄设施的运行管理
调蓄池的功能不仅是削峰,还包括初雨截流。初期雨水携带路面污染物,直接排河会造成污染峰值。调蓄池可以把初雨收集起来,雨后再送至污水处理厂处理。这一功能对水环境治理意义重大,但运行管理复杂:什么时候截流、截多少、什么时候放空、放空到哪里,都需要精细控制。
调蓄池的运行要与污水厂能力匹配。雨天污水厂进水水量增加,如果调蓄池放空与降雨同期,会加剧厂前溢流。合理做法是“先蓄后排”,待降雨结束、污水厂负荷下降后再缓慢放空。放空速率要控制,避免对下游管道造成冲击。
调蓄池的维护常被忽视。池底沉积物、格栅垃圾、水泵堵塞,都会影响调蓄能力。应建立清淤与巡检制度,并在 GIS 中记录池容、淤积厚度、清淤时间,作为调度决策的依据。一个淤积严重的调蓄池,名义容积与实际容积可能相差很大。
5.6.4 厂网河一体化调度
排水系统的完整链条是“管网—泵站—调蓄—污水厂—河道”。传统管理按环节分割:管网归排水公司,泵站归泵站管理所,污水厂归水务集团,河道归水利部门。分割管理导致调度目标不一致:管网希望尽快排水,污水厂希望稳定进水,河道希望减少污染输入。
一体化调度要求在同一平台上看到全链条的水量水质信息,并建立联合调度规则。例如,降雨初期优先截流初雨至调蓄池,避免直排;降雨中后期根据污水厂负荷与河道水位,调整泵站抽排;降雨结束后有序放空调蓄池,恢复系统常态。这些规则需要跨部门协商,不能由单一系统自动决定。
数据共享是一体化调度的前提。管网液位、泵站流量、调蓄池水位、污水厂进水水质、河道水位,都应在同一时空框架下展示。共享不是把所有数据无条件开放,而是按角色授权、按需共享。数据接口、更新频率、质量责任,都要在协议中明确。
5.6.5 调度效果评估
调度效果评估应覆盖三个方面:防汛效果,包括积水点数量、积水时长、溢流次数;运行效率,包括泵站电耗、设备启停频次、调蓄池利用率;环境影响,包括溢流污染负荷、河道水质。三个方面可能相互冲突,例如为了减少溢流而多抽排,会增加电耗与下游负荷。
评估要基于同一场降雨的前后对比,或相似降雨条件下的方案对比。不同场次降雨的雨型、雨量、前期条件不同,直接比较意义不大。建议建立降雨—调度—效果的事件库,逐步积累经验。
评估结果要反馈到规则优化。哪些泵站启停过于频繁、哪些调蓄池放空不及时、哪些管段在特定雨型下必然壅水,都应形成改进措施。调度不是一成不变的规程,而是随系统变化持续调整的过程。
5.7 海绵城市与年径流总量控制
5.7.1 年径流总量控制率与设计降雨量
海绵城市建设的核心指标之一是年径流总量控制率,指通过渗透、滞蓄、净化等措施,使建设区域年径流总量中不外排的比例。该指标与设计降雨量对应:某一控制率对应一个设计降雨量,降雨量小于该值时,径流基本被就地消纳。控制率目标按城市所在分区、建设类型确定,新建区与建成区、老城区的目标不同。
年径流总量控制率不是一个孤立的数字,它需要落到空间上才有意义。同一城市不同排水分区的地形、土壤、地下水位、建筑密度不同,可实现的控制率不同。把全市目标平均分配到每个地块,既不科学也不可行。合理的做法是按排水分区分解目标,再结合地块条件细化。
指标分解要与排水防涝衔接。年径流总量控制率关注常态降雨下的径流削减,内涝防治关注超标降雨下的积水风险,两者目标不同但措施可以共享。下凹绿地、雨水花园既能削减径流,也能提供临时调蓄空间;但过度下凹可能带来积水风险,需要综合权衡。
5.7.2 汇水分区与排水分区
海绵城市的空间单元与排水系统不完全一致。排水分区按管道系统与受纳水体划分,汇水分区按地形分水线划分,两者可能交叉。一个汇水分区可能跨越多个排水分区,一个排水分区也可能包含多个汇水分区。做径流分析时,必须以地形为依据;做管网分析时,必须以管道系统为依据。
GIS 在其中的作用是建立两套分区的对应关系。通过 DEM 水文分析提取汇水分区,与管网排水分区叠加,识别“水流路径与管道走向不一致”的区域。这类区域往往是混接、倒灌、积水的高发区,也是海绵设施布局需要重点考虑的位置。
分区边界确定后,要核算每个分区的径流系数、不透水率、调蓄容量、外排通道。这些参数是海绵设施布局与效果评估的基础。参数取值应有实测或规划依据,不能凭经验估计。
5.7.3 低影响开发设施的选址与布局
低影响开发(LID)设施包括透水铺装、下凹绿地、雨水花园、生物滞留带、绿色屋顶、蓄水池等。选址要考虑地形、土壤渗透性、地下水位、距建筑物基础距离、汇水面积、维护条件。GIS 可以把这些因子做成适宜性评价图层,叠加后识别优先布局区域。
选址不能只看单点条件,还要看系统效果。一片下凹绿地如果汇水面积不足,削峰效果有限;如果汇水面积过大,可能超过设计调蓄容量,造成溢流。合理的做法是以子汇水区为单元,核算产流量与设施调蓄能力的匹配关系,再确定设施规模与位置。
布局方案要经过模型验证。把 LID 设施作为模型中的独立单元,模拟不同布局方案下的径流削减、峰值延迟、积水改善效果。方案比较应关注系统指标,而不是单点指标。某个设施本身的削减率高,但如果位置不对,对整体帮助有限。
5.7.4 效果评估与监测
海绵城市效果评估有三种方法:监测、模型、核算。监测最直接,在排口、设施进出口设置流量与水质监测,计算实际削减率;模型可以模拟不同工况,弥补监测样本不足;核算按设施规模与设计参数估算,适合规划阶段使用。
三种方法各有局限。监测受降雨场次限制,枯水年可能缺少有效数据;模型依赖参数率定,不确定性较大;核算偏理论,与实际运行差异明显。理想的做法是三者结合,互相校验。
评估指标不应只看年径流总量控制率。峰值削减、污染负荷削减、积水点改善、设施运行状况,都应纳入评估。单一指标容易导致“为了达标而达标”,例如过度增加调蓄容积却忽视维护,设施几年后失效。
5.7.5 与排水防涝规划的衔接
海绵城市与排水防涝是同一系统的两个侧面。海绵设施削减常规降雨径流,减轻管网压力;排水管渠与泵站应对超标降雨,保障城市运转;调蓄设施与行泄通道应对极端降雨,控制内涝风险。三者需要在同一空间框架下规划,不能各做各的。
规划衔接的难点在于标准与责任。海绵城市的指标由住房城乡建设部门牵头,排水防涝由水务部门牵头,竖向规划由规划部门牵头,河道治理由水利部门牵头。同一片区域可能同时受多个规划约束,如果缺乏协调,容易出现“设施建了但不管用”的情况。
GIS 可以提供一个共同的空间底图:地形、管网、河道、用地、设施、风险图,都在这张底图上叠加。不同部门的规划方案可以在同一平台上比对冲突、评估叠加效果。这种“一张图”的协同,比任何单一规划都更有价值。
5.8 厂网河一体化与排口管理
5.8.1 排口普查与台账
排口是排水系统与河湖水系的连接点,也是污染入河的最后一环。排口普查的内容包括:位置、类型(雨水排口、污水排口、合流制溢流口、临时排口)、管径、管底标高、受纳水体、服务范围、晴天是否有水、是否有截流设施。台账不清,入河污染就无法溯源。
排口普查要与管网普查同步。只查排口不查管网,只能知道“有污水入河”,不知道“从哪里来”;只查管网不查排口,无法确认系统的最终去向。两者结合,才能形成“源—网—口—河”的完整链条。
排口台账应动态更新。城市建设、河道整治、管网改造都会改变排口位置与状态。建议每年复核一次,汛前重点检查。对于临时排口,要记录设置原因、期限、责任单位,到期督促拆除。
5.8.2 入河排口溯源
溯源的基本思路是“从口到源”。先通过排口水质与流量判断是否有异常排放,再沿管网向上游追溯,结合检查井观察、管道检测、水质采样,逐步锁定来源。溯源过程中,管网拓扑是最重要的工具:上游所有可能的路径都要列出,再逐一排除。
水质指纹可以提高溯源效率。不同来源的废水具有不同的特征:生活污水氨氮高、洗涤废水阴离子表面活性剂高、餐饮废水动植物油高、工业废水可能含有特定金属或有机物。通过多点采样与特征因子比对,可以缩小嫌疑范围。
溯源还要考虑时间维度。同一排口在不同时段的排放特征不同:餐饮废水集中在用餐时段,洗衣废水集中在晚间,工业废水可能按生产班次排放。连续监测与分时采样,可以发现规律,提高定位精度。
5.8.3 厂网联合调度与溢流控制
污水处理厂与管网是一个整体。污水厂进水水量、水质、水位,受管网输送能力与泵站调度影响;管网的溢流风险,又受污水厂处理能力制约。厂网分离管理,容易出现“厂吃不饱、网冒溢”或“厂超负荷、网等待”的矛盾。
联合调度的目标是:在晴天尽量提高污水收集率与进水浓度;在雨天合理分配处理能力,减少溢流污染。具体手段包括:调整泵站抽排节奏、启用调蓄池、优化污水厂工艺运行、控制溢流口开启时机。这些手段需要实时数据支撑,不能靠经验拍板。
溢流控制是难点。合流制系统在雨天必然产生溢流,关键是控制溢流频次与污染负荷。通过模型模拟不同降雨条件下的溢流过程,可以评估调蓄池容积、截流倍数、泵站能力的组合效果。GIS 把溢流口位置、受纳水体敏感度、周边环境叠加,帮助确定优先控制顺序。
5.8.4 与河长制的衔接
河长制是水环境治理的重要制度安排。河长巡河发现的问题,往往与排水管网直接相关:排口有污水、河面有漂浮物、岸边有违建、水体黑臭。把这些问题的位置与排水 GIS 关联,可以快速判断责任范围与处置路径。
衔接的关键是数据互通。河长制平台的问题清单,应能推送到排水单位的工单系统;排水单位的排口监测数据,应能共享到河长制平台。两边如果各建一套系统、各用一套编码,问题就会在流转中丢失。
考核指标也要衔接。河长制考核关注水质断面达标、排口整治、黑臭水体消除;排水考核关注溢流控制、管网维护、污水处理率。两者目标一致,但统计口径不同。建议建立共同的排口清单与水质数据源,避免“两个部门两套数”。
5.8.5 数据共享与权限管理
厂网河一体化涉及多个部门与多个层级,数据共享是基础。共享内容包括:管网拓扑、排口位置、泵站运行、污水厂进出水水质、河道水位水质、降雨预报。共享方式可以是接口调用、数据同步、平台汇聚,关键是明确更新频率与质量责任。
权限管理要精细。管网精确坐标、重点设施位置属于敏感信息,不宜无条件公开;水质监测数据、排口信息可以向相关部门开放;面向公众的信息,应做脱敏与聚合处理。权限设计要遵循“最小必要”原则,按角色分配。
共享不能替代治理。数据放到一个平台上,不等于形成了协同机制。还需要明确牵头部门、议事规则、争议解决方式。技术平台只是载体,制度安排才是关键。
据《2025年中国城市建设状况公报》(住房城乡建设部,2025),截至2025年末,全国城市污水处理厂处理能力达2.42亿立方米/日。这一规模意味着厂网协同的重点已从“建厂”转向“提质增效”:进水浓度、溢流控制、管网健康度,成为衡量系统效能的关键指标,而这些指标都离不开空间化的管网与排口数据支撑。
5.9 实施要点与常见问题
5.9.1 数据先行与标准统一
排水信息化的第一道门槛是数据。管网普查、检测评估、排口调查、高程测量,这些基础工作无法跳过。很多项目试图用“轻量化采集加模型推算”绕过普查,结果在积水分析、混接溯源等场景中反复出错。数据投入看似笨重,实际是最省成本的路径。
标准统一同样重要。管网编码、管径系列、材质分类、缺陷等级、排口类型,都要有企业级或城市级标准。不同区县、不同批次普查采用不同标准,后期整合的成本远高于前期统一。标准应由牵头部门发布,并在合同中约束执行。
高程基准必须统一。排水系统的流向计算完全依赖高程,不同基准混用会导致系统性错误。普查前应明确高程基准与转换关系,成果入库时做一致性校验。
5.9.2 检测、修复与运维的闭环
检测不是目的,修复才是。检测报告应直接生成修复项目清单,纳入年度预算与工程计划。修复完成后复检,复检合格后更新 GIS。这个闭环如果没有制度保障,检测就会变成“花钱出报告”。
运维环节同样重要。管网淤积、设施损坏、私接反弹,都是持续发生的问题。应建立定期巡查、清淤、检测计划,并把结果记录到 GIS。只建设不运维,系统会在几年内退化为“历史图纸库”。
闭环还需要考核支撑。检测覆盖率、修复完成率、复检合格率、积水点消除率,都可以作为考核指标。指标设计要防止“只做容易的”,例如只检测主干管、不检测支管,只修复浅埋段、不修复深埋段。
5.9.3 模型的适用边界与维护
排水模型不是万能的。在资料缺失、淤积严重、私接普遍的区域,模型结果只能作为参考。把模型输出当作精确预报,会导致决策失误。模型报告应明确适用条件、精度范围、不确定性来源。
模型维护需要专人。管网改造、泵站变化、下垫面变化后,模型要及时更新。没有维护的模型,两三年后就会与实际脱节。建议把模型纳入资产管理,明确责任人、更新周期、验收标准。
模型应用要循序渐进。先从管网能力评估、积水风险识别等相对简单的场景入手,积累数据与经验,再扩展到实时调度、预警预报。跳过基础直接做实时控制,往往因数据质量不足而失败。
5.9.4 跨部门协同与组织保障
排水防涝涉及城管、水务、住建、交通、应急、气象、水利等多个部门。汛期的积水处置,需要交警封路、街道通知、应急调队、排水抢险协同。如果平时没有建立联系机制,汛期只能靠临时协调。
《关于加强城市内涝治理的实施意见》(国务院办公厅,2021)与《“十四五”城市排水防涝体系建设行动计划》(住房城乡建设部等,2022)都强调系统治理与部门协同,要求把排水防涝纳入城市建设的整体安排。政策指向很明确:单靠排水单位一家,无法解决内涝问题。
组织保障包括:明确的牵头部门、固定的联络人、定期的联席会商、联合演练。技术系统可以提供信息共享与工单流转,但无法替代人与人之间的协作关系。很多“系统建好了但用不起来”的案例,根源都在组织而非技术。
经费保障要覆盖运维。监测设备、泵站、调蓄池、模型、平台,都需要持续维护。把运维经费列入年度预算,是系统长期可用的前提。只安排建设经费、不安排运维经费,是排水信息化项目最常见的隐患。
5.9.5 常见失败原因
第一类是“重厂轻网”。污水处理厂建设标准高,管网收集系统却年久失修,导致厂前水量不足、浓度偏低。第二类是“重建设轻检测”。管网改造只换管不检测,混接与缺陷依然存在。第三类是“重模型轻数据”。模型参数靠估计,结果无法指导实践。
第四类是“重监测轻联动”。积水点装了设备,预警发出后没有处置力量,系统逐渐被弃用。第五类是“重单点轻系统”。只治理个别积水点,不从排水分区整体分析,治理后积水转移到下游。第六类是“重应急轻日常”。汛期突击,汛后不维护,问题年复一年。
这些问题的共同点是:把技术系统当作终点,而不是管理闭环中的一环。排水防涝的本质是系统工程,需要数据、设施、组织、制度共同作用。技术能提高效率,但不能替代责任。
本章小结
排水与防涝业务中的 GIS,核心是处理“重力、高程、流向”三者的关系。与供水系统相比,排水系统更依赖地形与管道坡度,流向不是设计属性而是计算结果,拓扑错误会直接导致积水分析失真。因此,高程数据的准确性、井管关系的完整性、流向逻辑的一致性,是排水 GIS 的生命线。
从业务链条看,管网普查与检测是数据基础,雨污混接溯源是水环境治理的关键,排水模型与内涝风险评估是决策工具,积水监测预警是应急抓手,泵站与调蓄调度是运行核心,海绵城市与排口管理是系统治理的延伸。各环节共享同一套空间数据,任何一环的数据缺失都会传导到其他环节。
从实施路径看,应先完成普查、检测与高程复核,再建设监测与模型,最后发展实时预警与联合调度。检测要形成“发现—评估—修复—复检—入库”的闭环,模型要明确适用边界并持续维护,监测要与联动机制配套,调度要在一体化平台上进行。
排水防涝是典型的系统工程,技术手段只能提高效率,无法替代组织协同与制度保障。数据能否持续更新、设施能否定期维护、部门能否联合行动,决定了 GIS 在排水业务中能走多远。
思考与练习
- 5.1.4 节把“流向不是属性而是计算结果”列为排水 GIS 与供水 GIS 的第一处差异。请解释这句话的确切含义,并说明它与 5.3.3 节的连通性追踪、5.4.1 节的模型选型之间是什么关系;再举一个流向判错导致结论反转的例子。
- 取你所在城市(或熟悉片区)的一段排水干管,先判断它属于可降水、满管高水位还是暗涵工况,再对照表 5-1 编排检测方案:哪些管段用管道潜望镜初查、哪些必须闭路电视详查、哪一段要补声呐,并估算全量详查相比“初查加详查”两级策略会多出多少工作量。
- 某排水分区有 3 座泵站,单泵流量 1.2 立方米每秒,下游干管的安全通过能力为 2.0 立方米每秒,调蓄池有效容积 4000 立方米。三站同时启泵时,超出干管能力的流量是多少?调蓄池可支撑多长时间?若要求把 30 分钟内的抽排峰值压到 2.0 立方米每秒以下,调蓄池容积至少需要多少?再说明 5.6.3 节的“先蓄后排”为什么会让这个算法在实际运行中失效。
- 5.4.3 节批评“把几何参数拿来调”是伪率定。某项目把管径与坡度设为率定变量,用 2022 年一场降雨率定,报告写“模型精度满足要求”。请指出其中的错误,并写出正确的率定与验证顺序:几何参数、敏感性分析、独立场次验证应各处于哪一步。
- 某下穿隧道与一条普通支路共用 15 厘米的危险阈值,结果汛期隧道频繁封路、支路却多次漏报。请说明 5.5.3 节要求分点位设阈值的理由,并用“预警提前时间、漏报率、误报率”三个指标设计一次预警效果评估。
- 5.3 节的混接溯源与第 6 章 6.3 节的进水浓度诊断共用哪些数据?5.8 节的“一口一档”与第 6 章 6.4 节是什么关系?本章的城市积水与第 7 章的流域洪水,在模型尺度与责任主体上又该如何分工?
